Theo đó, tại Km51+100 - Km51+350 cao tốc Hạ Long - Vân Đồn mái taluy dương đang có hiện tượng sạt lở với cung trượt lớn (chiều cao taluy 74m, chiều dài 250m), trên đỉnh taluy xuất hiện nhiều vết nứt có bề rộng trung bình từ 30 - 50cm, có xu hướng mở rộng thêm, nguy cơ sạt lở với khối lượng lớn. Vị trí sạt lở thứ 2 tại taluy âm Km52+180.

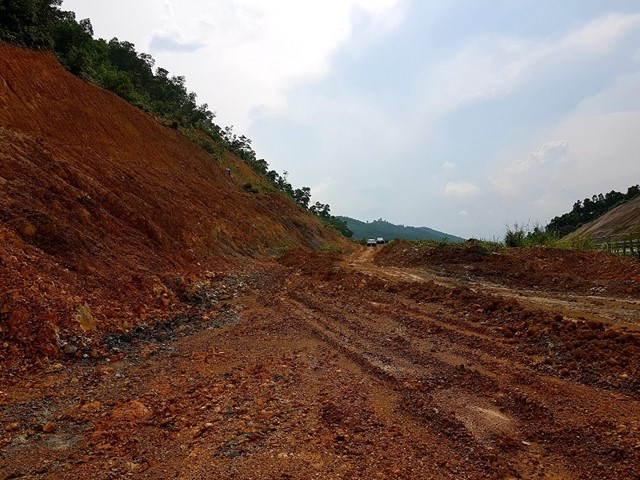

Vị trí sạt lở tại Km51+100 - Km51+350 cao tốc Hạ Long - Vân Đồn.
|
Trước đó, tại văn bản báo cáo của Công ty TNHH Hạnh Toàn khi triển khai xây dựng tuyến cao tốc Hạ Long - Vân Đồn có một số đoạn tuyến cao tốc đi trùng với tuyến đường chuyên dùng. UBND tỉnh đã giao UBND TP Cẩm Phả làm chủ đầu tư dự án bồi thường, giải phóng mặt bằng đường chuyên dùng theo hướng tuyến mới, lập phương án tuyến và đề cương khảo sát, thiết kế đoạn đường chuyên dùng mới để thay thế các đoạn trùng với đường cao tốc; bàn giao mặt bằng cho Công ty TNHH Hạnh Toàn thực hiện theo quy định.
Ngày 22/7/2019, UBND TP Cẩm Phả đã bàn giao hồ sơ pháp lý và mặt bằng thi công đoạn đường chuyên dùng mới thay thế đoạn trùng với cao tốc Hạ Long - Vân Đồn cho Công ty TNHH Hạnh Toàn triển khai thi công (về hướng tuyến đường chuyên dùng mới đi song song về bên phải đối với tuyến Cao tốc Hạ Long - Vân Đồn).
Từ tháng 7/2019, quá trình triển khai thi công tuyến đường chuyên dùng, Công ty TNHH Hạnh Toàn đã phát hiện, trao đổi báo cáo UBND TP Cẩm Phả về vị trí taluy dương Km51+100 - Km51+350 (phải tuyến cao tốc) có nguy cơ bị sạt lở nguy hiểm.
Ngày 6/4/2020, UBND TP Cẩm Phả đã phê duyệt điều chỉnh mở rộng ranh giới giải phóng mặt bằng để bổ sung mái taluy phòng chống sạt trượt tại Quyết định số 1614/QĐ-UBND ngày 6/4/2020. Tuy nhiên cho đến thời điểm hiện tại, việc giải phóng mặt bằng bổ sung vị trí sạt lở Km51+100 - Km51+350 (phải tuyến cao tốc) vẫn chưa được triển khai.
Để đảm bảo an toàn giao thông, bảo vệ công trình đường cao tốc, Sở GTVT kiến nghị UBND tỉnh xem xét chỉ đạo đối với sạt lở taluy dương tại Km51+100 - Km51+350 cao tốc Hạ Long - Vân Đồn. Đề nghị giao UBND TP Cẩm Phả khẩn trương lập phương án thu hồi đất, thực hiện giải phóng mặt bằng khẩn cấp (theo quy định tại điểm e khoản 1 Điều 65 Luật Đất Đai năm 2013) phần đất nguy cơ sạt lở đã phê duyệt điều chỉnh tại Quyết định số 1614/QĐ-UBND; thực hiện khảo sát, thiết kế công trình xử lý, khắc phục sạt lở taluy dương và bàn giao mặt bằng, hồ sơ khảo sát, thiết kế cho Công ty TNHH Hạnh Toàn trước ngày 30/9/2020 để tổ chức thi công xây dựng.
Công ty TNHH Hạnh Toàn có trách nhiệm triển khai thi công khắc phục sạt lở taluy dương để đảm bảo an toàn giao thông và bảo vệ công trình đường cao tốc. Sở Tài nguyên và Môi trường hướng dẫn UBND TP Cẩm Phả triển khai thủ tục thu hồi đất, giải phóng mặt bằngtheo quy định đảm bảo tiến độ yêu cầu.
Đối với vị trí taluy âm Km52+180, yêu cầu Công ty Cổ phần BOT Biên Cương khẩn trương kiểm tra, lập phương án và thực hiện các biện pháp gia cố, khắc phục để đảm bảo an toàn công trình đường cao tốc...
