Sớm hoàn thành công tác GPMB dự án cao tốc Bắc - Nam đoạn Diễn Châu - Bãi Vọt. |

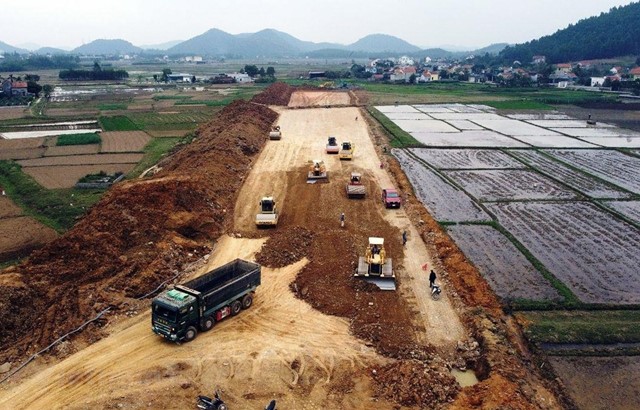

Trong thời gian qua, công tác GPMB đã được UBND tỉnh Nghệ An quan tâm chỉ đạo các ban, ngành địa phương triển khai thực hiện. Đến nay, việc GPMB cơ bản hoàn thành và đã bàn giao cho nhà đầu tư/doanh nghiệp dự án được 49,265/49,3 km (đạt 99,9%). Mặc dù vậy, theo báo cáo, hiện mặt bằng dự án vẫn còn tồn tại những vị trí khó khăn nhất định.
Trong đó, đường điện cao thế còn tồn tại 3 vị trí chưa được di dời, gồm: Đường điện 220kV giao cắt tuyến cao tốc tại lý trình Km451+513, thuộc địa phận xã Hưng Trung; Đường điện 220kV giao cắt tuyến cao tốc tại lý trình Km460+060, thuộc địa phận xã Hưng Tây; Đường điện 110kV giao cắt tuyến cao tốc tại lý trình Km459+470, thuộc địa phận xã Hưng Tây.
Đường điện trung thế 35kV cũng tồn tại 3 vị trí cắt qua đoạn Km462+000 - Km462+700 thuộc địa phận xã Hưng Đạo, chưa được đóng điện để bàn giao mặt bằng.
Bên cạnh đó, phạm vi mặt bằng dự án còn tồn tại 2 thửa đất lúa với diện tích khoảng 738,2m2 thuộc địa phận xóm 7, xã Diễn Phú chưa hoàn thành thủ tục đền bù.
Để đáp ứng tiến độ triển khai, Bộ GTVT đề nghị UBND tỉnh Nghệ An tiếp tục hỗ trợ và chỉ đạo các đơn vị liên quan khẩn trương thực hiện, bàn giao toàn bộ mặt bằng để sớm triển khai, đảm bảo tiến độ.
Dự án thành phần Diễn Châu - Bãi Vọt có tổng vốn đầu tư 11.722 tỷ đồng được đầu tư theo phương thức PPP với nguồn vốn Ngân sách Nhà nước là 6.608 tỷ đồng, vốn nhà đầu tư là 5.114 tỷ đồng.
